زیرسازی کناف سقف، شبکهای از پروفیلهای فلزی سبک (مانند F47، U36، L25) است که با اتصالات و آویزهای مخصوص، به سقف اصلی متصل شده و بستری محکم و تراز برای نصب پنلهای گچی کناف فراهم میکند. اجرای صحیح و دقیق این زیرسازی، نه تنها تضمینکننده زیبایی و یکدستی نهایی سقف است، بلکه نقش حیاتی در ایمنی، مقاومت در برابر بار، و دوام طولانیمدت سازه کناف ایفا میکند. بدون یک زیرسازی استاندارد، حتی مرغوبترین پنلهای کناف نیز ممکن است دچار خیز، ترک خوردگی یا حتی سقوط شوند. این مقاله به شما مطالب جامعی در بخش زیرسازی ارائه میدهد و شما را با تمام جنبههای فنی و اجرایی آن، از انتخاب مصالح گرفته تا آموزش زیرسازی کناف تیپ A و B، آشنا خواهد کرد.
زیرسازی کناف سقف چیست و چرا اجرای صحیح آن حیاتی است؟
هنگامی که به یک سقف کناف زیبا نگاه میکنیم، معمولاً آنچه که چشم را مینوازد، سطح صاف و یکدست صفحات گچی است. اما پشت این ظاهر آرام، دنیایی از مهندسی و دقت نهفته است که با زیرسازی کناف آغاز میشود. این زیرسازی، به بیان ساده، همان زیر سازی سقف کاذب است که به عنوان شاسی و نگهدارنده اصلی عمل میکند و تمامی بارهای وارده، از وزن خود صفحات گرفته تا تجهیزات نورپردازی و دکوراتیو، را تحمل میکند. در واقع، کیفیت و دقت در این مرحله، تعیینکننده طول عمر و ایمنی کل سقف کاذب شماست.
تعریف زیرسازی کناف: ستون فقرات سقفهای مدرن
زیرسازی کناف به مجموعه اقدامات و نصب پروفیلهای فلزی گالوانیزه سبک گفته میشود که پیش از نصب پنلهای گچی، به سقف اصلی و دیوارهای مجاور متصل میگردد. این شبکه فلزی، چارچوبی مستحکم و تراز را برای نصب صفحات کناف فراهم میآورد. این مرحله، به قدری حیاتی است که میتوان آن را به مثابه فونداسیون یک ساختمان تشبیه کرد؛ هرگونه ضعف یا خطای محاسباتی در آن، میتواند منجر به مشکلات جدی در آینده شود. درک صحیح این مفهوم، کلید موفقیت در هر پروژه کنافکاری است.
اهمیت زیرسازی استاندارد در دوام و زیبایی نهایی
اگرچه زیرسازی پس از نصب پنلها از دید پنهان میشود، اما تأثیر آن بر کیفیت نهایی کار غیرقابل انکار است. یک زیرسازی سقف کاذب کناف استاندارد، تضمین میکند که سقف شما در برابر عوامل مختلفی مانند نشست ساختمان، ارتعاشات جزئی و حتی تغییرات دمایی، مقاومت کافی داشته باشد و دچار ترکخوردگی یا ناهمواری نشود. فرض کنید یک نقاش ماهر، بوم نقاشیاش را به درستی آماده نکرده باشد؛ هرچقدر هم که مهارت داشته باشد، نقاشی نهایی بیکیفیت خواهد بود. در کنافکاری نیز، زیرسازی بوم نقاشی ماست.
نقش زیرسازی در ایمنی و پایداری سازه کناف
فراتر از زیبایی، ایمنی مهمترین جنبهای است که با اجرای دقیق زیرسازی تضمین میشود. ضوابط اجرای سقف کناف و استانداردهای مهندسی، بر اهمیت محاسبه بارهای وارده و انتخاب صحیح پروفیلها و اتصالات تأکید دارند. یک زیرسازی مستحکم، مانع از خیز برداشتن سقف، شل شدن اتصالات و در موارد شدیدتر، سقوط بخشهایی از سقف میشود. این مسئله به خصوص در مناطق زلزلهخیز ایران اهمیت دوچندانی پیدا میکند؛ جایی که رعایت آیین نامه اجرای کناف میتواند جان و مال افراد را نجات دهد.
آشنایی با اجزای زیرسازی کناف: مصالح و ابزارهای مورد نیاز برای یک شروع موفق

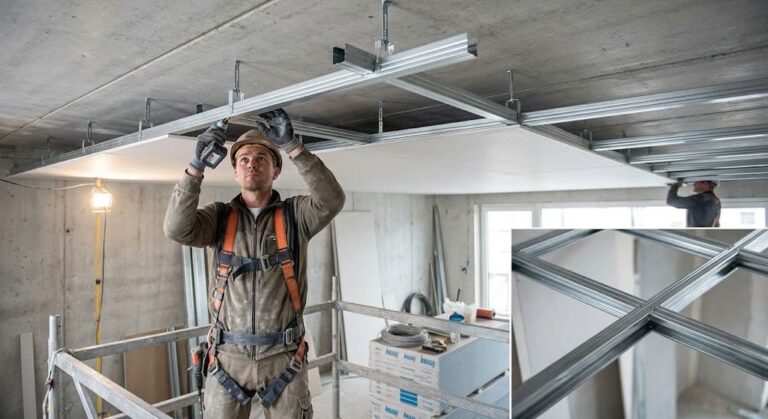

برای شروع هر پروژه، شناخت ابزار و مصالح لازم، قدم اول است. در زیرسازی کناف سقف نیز این قاعده پابرجاست. انتخاب صحیح و به کارگیری اصولی هر یک از این اجزا، مسیر را برای یک اجرای بینقص هموار میکند. بیایید نگاهی دقیقتر به این عناصر بیندازیم.
سازههای فلزی: انواع و کاربردها (F47، U36، L25 و…)
پروفیلهای فلزی، ستون فقرات اصلی زیرسازی را تشکیل میدهند. این سازهها از ورق گالوانیزه ساخته شدهاند و در برابر زنگزدگی مقاوم هستند. هر یک از آنها نقش خاصی در شبکه زیرسازی ایفا میکنند.
- پروفیلهای اصلی و فرعی:
- پروفیل F47 (فری): این پروفیل با مقطع C شکل، به عنوان سازه پنلبر استفاده میشود، یعنی صفحات کناف مستقیماً به آن پیچ میشوند. در زیرسازی تیپ A و B، نقش محوری دارد.
- پروفیل U36 (ناودانی): با مقطع U شکل، عمدتاً به عنوان سازه باربر در زیرسازی تیپ B و یا به عنوان سازه ترازکننده (در کنار L25) در کنار دیوارها به کار میرود.
- پروفیل L25 (نبشی): این پروفیل با مقطع L شکل، در محل تلاقی سقف با دیوارها نصب شده و وظیفه تراز کردن و نگهداری لبههای سقف را بر عهده دارد.
- اتصالات و آویزها: پیچها، بستها، کلیپسها و رادهای آویز:
- پیچها: شامل پیچهای نوکمتهای (برای اتصال سازهها به یکدیگر) و پیچهای سرسوزنی (برای اتصال پنل به سازه).
- بست کلیپس: برای اتصال پروفیل F47 به راد آویز و تنظیم دقیق تراز.
- راد آویز (آویز مفتولی): میلههای فلزی با طولهای مختلف که سازههای فلزی را از سقف اصلی آویزان میکنند.
- آویز فنری: نوعی آویز که برای کنترل ارتعاشات و بارهای دینامیکی استفاده میشود.
- اتصال مستقیم (براکت): برای اتصال مستقیم پروفیل F47 به سقف اصلی در فواصل کم.
- اتصال صلیبی (کراس): برای اتصال متقاطع پروفیلهای F47 و U36 در زیرسازی تیپ B.
مصالح تکمیلی: بتونه، نوار درزگیر و صفحات کناف
این مصالح اگرچه مستقیماً جزو زیرسازی نیستند، اما برای تکمیل کار و رسیدن به سطحی یکدست و آماده رنگآمیزی ضروریاند. بتونه کناف برای پر کردن درزها و محل پیچها، نوار درزگیر برای تقویت درزها و جلوگیری از ترکخوردگی و صفحات کناف (پنلهای گچی) که در نهایت روی زیرسازی نصب میشوند.
ابزارهای ضروری برای زیرسازی حرفهای کناف
داشتن ابزار مناسب، نه تنها سرعت کار را بالا میبرد، بلکه دقت و کیفیت نهایی را نیز تضمین میکند. برخی از این ابزارها عبارتند از:
- ابزارهای اندازهگیری و تراز: متر لیزری یا نواری، تراز لیزری یا حبابی بلند، گونیا.
- ابزارهای برش و اتصال: قیچی ورقبر، اره کنافبر، دریل برقی یا شارژی، پیچبند، پرچکن (برای اتصال سازهها).
- ابزارهای ایمنی فردی: عینک ایمنی، دستکش کار، ماسک (در مراحل بتونهکاری).
در کنار این ابزارها، آشنایی با کاربرد رنده کناف چیست و چه کاربردی دارد؟ نیز میتواند در مراحل نهایی و آمادهسازی سطح برای بتونهکاری بسیار مفید باشد.

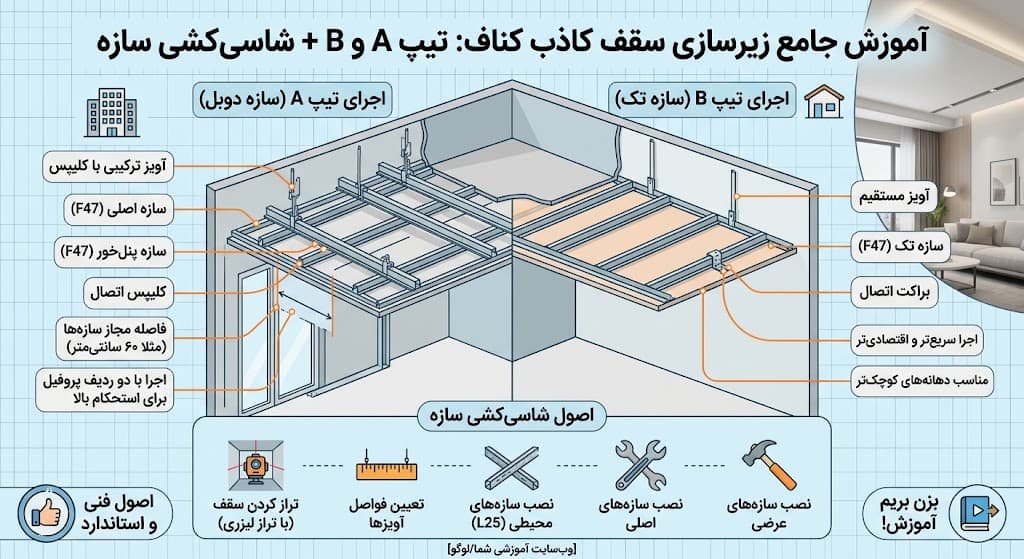

![آموزش زیرسازی کناف سقف [اجرای تیپ A و B + اصول شاسیکشی سازه] 1 راهنمای زیرسازی کناف سقف](https://bazsazi-tehran.com/wp-content/uploads/2026/08/89c3b630-136b-4d45-a045-52d9fb54d04e.jpg)
اصول شاسیکشی سازه کناف: راهنمای جامع برای یک زیربنای مستحکم و ایمن
مرحله شاسی کشی کناف، قلب تپنده زیرسازی است. این مرحله نیازمند دقت، دانش فنی و تجربه است تا از بروز مشکلات بعدی جلوگیری شود. در اینجا به اصول کلیدی زیر کار کناف سقف میپردازیم که هر مجری حرفهای باید به آن مسلط باشد.
بررسی وضعیت سقف اصلی و آمادهسازی اولیه
پیش از هر چیز، باید وضعیت سقف اصلی (بتنی، تیرچه بلوک، فلزی و…) به دقت بررسی شود. نقاط ضعف، ترکها، رطوبت یا هرگونه ناهمواری باید شناسایی و در صورت لزوم رفع گردند. سطح سقف باید تمیز و عاری از هرگونه آلودگی باشد تا اتصالات به درستی مهار شوند.
اندازهگیری دقیق ابعاد و تعیین تراز سقف
با استفاده از متر لیزری و تراز لیزری، ابعاد دقیق فضا و تراز مورد نظر برای سقف کناف مشخص میشود. این مرحله بسیار حساس است؛ حتی چند میلیمتر اختلاف تراز میتواند در نهایت به کج دیده شدن سقف منجر شود. خطوط تراز باید با دقت روی دیوارها مشخص شوند.
نکات کلیدی در جانمایی آویزها و بستها
جانمایی صحیح آویزها، اولین گام در توزیع یکنواخت بار است. فاصله آویزها از یکدیگر و از دیوارها، بر اساس نوع زیرسازی (تیپ A یا B) و بارهای وارده تعیین میشود. این فواصل باید با دقت علامتگذاری شوند تا در مرحله نصب سقف، هر آویز دقیقاً در جای خود قرار گیرد. به عنوان مثال، در سقفهای با دهانه زیاد، ممکن است نیاز به آویزهای بیشتری باشد تا از خیز برداشتن سقف جلوگیری شود.
انتخاب نوع زیرسازی بر اساس کاربری و ابعاد فضا (تیپ A یا B)
انتخاب بین زیرسازی تیپ A و B یکی از تصمیمات مهم در این مرحله است. تیپ A برای سقفهای با دهانه کمتر و بارهای سبکتر مناسب است، در حالی که تیپ B برای سقفهای وسیعتر، با بارهای بیشتر (مانند نورپردازی سنگین یا دکوراسیونهای خاص) و نیاز به استحکام بالاتر طراحی شده است. این انتخاب باید بر اساس نقشههای اجرایی و محاسبات مهندسی صورت گیرد.
محاسبه بارهای وارده و فواصل استاندارد سازهها
مهندسین سازه، با در نظر گرفتن وزن پنلها، وزن سازههای فلزی، وزن تاسیسات احتمالی (مانند روشنایی، سیستم تهویه سبک) و بارهای برف و باد (در صورت اتصال به فضاهای باز)، بارهای وارده را محاسبه میکنند. این محاسبات، فواصل استاندارد پروفیلهای F47 و U36 و همچنین آویزها را تعیین میکند. برای مثال، در یک سقف با طول 4 متر، ممکن است نیاز به 3 ردیف آویز باشد.
اهمیت محاسبات دقیق در پیشگیری از خیز و ترک
عدم رعایت این محاسبات، یکی از دلایل اصلی خیز برداشتن سقف (افتادگی سقف در مرکز) و ترکخوردگی در محل درزها یا اتصالات است. به عنوان مثال، در پروژهای که اخیراً مورد بررسی قرار گرفت، عدم توجه به افزایش وزن لوسترهای تزئینی باعث شد سقف کناف پس از چند ماه دچار خیز حدود 1 سانتیمتر در مرکز شود. این خطا، علاوه بر هزینههای بازسازی، به اعتبار مجری نیز لطمه زد. همواره به نیاز به ارجاع به آییننامهها و مشورت با مهندسین سازه تأکید میشود.
راهنمای تصویری گام به گام شاسیکشی
اگرچه در این متن امکان ارائه مستقیم تصاویر نیست، اما تصور کنید که با عکس زیرسازی کناف گام به گام مراحل را دنبال میکنید. ابتدا خط تراز دور تا دور دیوارها مشخص میشود. سپس محل آویزها روی سقف اصلی علامتگذاری و نصب میشوند. در ادامه، پروفیلهای اصلی (U36 در تیپ B یا F47 در تیپ A) به آویزها متصل شده و تراز میشوند. در نهایت، پروفیلهای فرعی (F47) به پروفیلهای اصلی متصل شده و یک شبکه یکپارچه و مستحکم را تشکیل میدهند.
اجرای زیرسازی کناف تیپ A: گام به گام تا سقفی صاف و یکدست
زیرسازی کناف تیپ a یکی از رایجترین انواع زیرسازی است که به دلیل سادگی و کارایی بالا در سقفهای با دهانه کوچک تا متوسط و بارهای سبک، کاربرد فراوانی دارد. این روش، ساختاری با یک شبکه سازه اصلی و فرعی موازی ایجاد میکند که پنلها مستقیماً به سازههای پنلبر پیچ میشوند.
مشخصات فنی و کاربردهای زیرسازی تیپ A (سقفهای با دهانه کم)
در زیرسازی تیپ A، سازههای پنلبر (F47) مستقیماً به سقف اصلی آویزان میشوند. این روش برای فضاهایی با طول کمتر از 4 متر و بدون نیاز به تحمل بارهای سنگین دکوراتیو یا تاسیساتی خاص، ایدهآل است. سادگی در اجرا و مصرف کمتر مصالح، از مزایای این تیپ محسوب میشود.
مراحل نصب نبشیهای تراز (L25) و آویزها
ابتدا، خط تراز نهایی سقف کناف با دقت روی دیوارها مشخص میشود. سپس، پروفیل نبشی L25 در امتداد این خطوط، با پیچ و رولپلاک به دیوارها متصل میشود. این نبشی، هم به عنوان تکیهگاه لبههای سقف و هم به عنوان راهنمای تراز عمل میکند. پس از آن، محل نصب رادهای آویز روی سقف اصلی (با توجه به فواصل استاندارد) علامتگذاری و سوراخکاری شده و رادهای آویز به سقف مهار میشوند.
جزئیات نصب رادهای آویز و بست کلیپس
رادهای آویز، میلههای فولادی هستند که با بستهای مخصوص (مثل انکر بولت یا رولپلاک پروانهای) به سقف اصلی متصل میشوند. طول این رادها باید به گونهای باشد که امکان تنظیم دقیق تراز سقف را فراهم کند. بست کلیپس، قطعهای است که پروفیل F47 را به راد آویز متصل کرده و با فشردن دو باله آن، ارتفاع پروفیل F47 به راحتی قابل تنظیم است. این قابلیت تنظیم، برای رسیدن به یک سطح کاملاً تراز حیاتی است.
اجرای سازههای باربر (U36) و پنلبر (F47)
در زیرسازی تیپ A، معمولاً پروفیل U36 به عنوان سازه باربر اصلی به کار نمیرود، بلکه پروفیل F47 هم نقش باربر و هم پنلبر را ایفا میکند. سازههای F47 با فواصل استاندارد (معمولاً 50 یا 60 سانتیمتر) به موازات یکدیگر و عمود بر جهت نصب پنلها، به بست کلیپسها و نبشیهای L25 متصل میشوند.
فواصل استاندارد سازهها و نحوه اتصال آنها
فواصل استاندارد سازههای F47 معمولاً 50 یا 60 سانتیمتر است. این فاصله بر اساس نوع پنل کناف و ضخامت آن تعیین میشود. پروفیلها به وسیله پیچهای نوکمتهای به نبشیهای L25 و با بست کلیپس به رادهای آویز متصل میشوند. در صورت نیاز به افزایش طول پروفیل F47، از قطعات اتصال مخصوص (رابط) استفاده میشود.
برای درک بهتر فواصل، جدول زیر میتواند مفید باشد:
| نوع سازه | کاربرد | فاصله استاندارد (سانتیمتر) | نحوه اتصال |
|---|---|---|---|
| L25 (نبشی) | ترازکننده لبه سقف | دور تا دور دیوار | پیچ و رولپلاک به دیوار |
| F47 (پنلبر) | حامل پنل و باربر | 50 یا 60 | بست کلیپس به راد آویز، پیچ به L25 |
| راد آویز | آویز سقف از سازه اصلی | حداکثر 100 | انکر بولت به سقف اصلی |
نکات اجرایی برای ایجاد یک شبکه منظم و تراز
پس از نصب اولیه، تمام پروفیلهای F47 باید با استفاده از تراز لیزری یا ریسمانکشی دقیق، تراز شوند. تنظیم ارتفاع هر پروفیل با استفاده از بست کلیپس انجام میشود. اطمینان از استحکام اتصالات و عدم لرزش سازهها، از نکات کلیدی این مرحله است. تصور کنید که یک تار عنکبوت با دقت بینظیری بافته میشود؛ شبکه زیرسازی کناف نیز باید به همین دقت و نظم ایجاد شود تا بتواند وزن صفحات را به درستی تحمل کند.
کنترل نهایی تراز و استحکام سازه
قبل از نصب پنلها، یک بار دیگر کل شبکه زیرسازی از نظر تراز و استحکام بررسی میشود. تمامی پیچها باید محکم باشند و هیچگونه لقی یا لرزشی در سازهها وجود نداشته باشد. این مرحله، آخرین فرصت برای اصلاح هرگونه خطا پیش از نصب صفحات کناف است.
اجرای زیرسازی کناف تیپ B: ساختار مستحکم و کاربردی برای سقفهای وسیع و خاص
زیرسازی کناف تیپ b، ساختاری پیچیدهتر و مستحکمتر از تیپ A است و برای سقفهای با دهانه بزرگ، فضاهایی که نیاز به تحمل بارهای سنگینتر (مانند لوسترهای بزرگ، سیستمهای تهویه پنهان، یا طراحیهای دکوراتیو پیچیده) دارند، یا سقفهایی که باید مقاومت بیشتری در برابر لرزش و خیز داشته باشند، به کار میرود. در این تیپ، دو لایه سازه (باربر و پنلبر) به صورت متقاطع به یکدیگر متصل میشوند.
مشخصات فنی و مزایای زیرسازی تیپ B (سقفهای با دهانه زیاد، نورپردازی خاص)
ویژگی اصلی تیپ B، استفاده از دو لایه سازه است: سازههای باربر (معمولاً U36) که از سقف اصلی آویزان میشوند و سازههای پنلبر (F47) که عمود بر سازههای باربر نصب شده و پنلها به آنها پیچ میشوند. این ساختار دو لایه، استحکام و پایداری فوقالعادهای به سقف میبخشد و امکان عبور تاسیسات بیشتری را نیز فراهم میکند. سازه کشی کناف تیپ b به دلیل این مزایا، در پروژههای تجاری، اداری و مسکونی لوکس بسیار رایج است.
تفاوتهای کلیدی تیپ B با تیپ A در شاسیکشی و باربری
تفاوت اصلی در نحوه انتقال بار و آرایش سازههاست. در تیپ A، بار مستقیماً از F47 به آویزها منتقل میشود. اما در تیپ B، بار از F47 به U36 و سپس از U36 به آویزها منتقل میگردد. این دو لایه بودن، باعث توزیع بهتر بار و مقاومت بیشتر در برابر خیز میشود. همچنین، فواصل آویزها در تیپ B معمولاً بیشتر است، زیرا سازههای U36 خود توانایی باربری بالایی دارند.
مراحل نصب سازههای آویز باربر (U36) و اتصال آنها به سقف اصلی
مانند تیپ A، ابتدا نبشیهای L25 و خطوط تراز مشخص میشوند. سپس، رادهای آویز با فواصل مناسب (معمولاً حداکثر 120 سانتیمتر) به سقف اصلی متصل میگردند. در این مرحله، سازههای U36 به عنوان سازههای باربر، عمود بر جهت نصب پنلها و با استفاده از بست کلیپس به رادهای آویز متصل و تراز میشوند. این سازهها باید کاملاً افقی و در یک راستا باشند.
نقش اتصالات صلیبی و آویزها در استحکام سازه
در تیپ B، اتصالات صلیبی (کراس) نقش حیاتی دارند. این اتصالات، سازههای پنلبر F47 را به سازههای باربر U36 متصل میکنند و یک شبکه متقاطع و مستحکم ایجاد میکنند. آویزها نیز با تحمل وزن کل سازه و توزیع آن به سقف اصلی، ستونهای پایداری این سیستم هستند. تصور کنید که یک پل معلق را با کابلهای متعدد مهار میکنند؛ در نصب سازه کناف تیپ B نیز، هر جزء برای پایداری کل سیستم ضروری است.
اجرای سازههای پنلبر (F47) و اتصال به سازههای باربر
پس از نصب و تراز سازههای U36، نوبت به نصب سازههای F47 میرسد. این سازهها عمود بر U36 و با فواصل استاندارد (معمولاً 50 یا 60 سانتیمتر) به وسیله اتصالات صلیبی (کراس) به سازههای U36 متصل میشوند. این اتصالات باید محکم و بدون لقی باشند تا از هرگونه حرکت و ایجاد ترک در آینده جلوگیری شود.
نحوه مهاربندی و تقویت نقاط حساس
در نقاطی که بار ویژهای (مانند لوستر سنگین، دریچه تاسیسات، یا محل نصب تجهیزات) وجود دارد، باید از مهاربندیهای اضافی و تقویتکنندههای مخصوص استفاده شود. این تقویتها میتوانند شامل استفاده از پروفیلهای دوبل، باکسهای فلزی یا سازههای کمکی باشند تا از تمرکز تنش در یک نقطه خاص و آسیب به سقف جلوگیری شود. این توجه به جزئیات، تفاوت یک کار حرفهای با یک اجرای معمولی است.
بررسی پایداری و تحمل بار زیرسازی تیپ B
با اتمام زیر سازی کناف تیپ B، کل شبکه باید از نظر پایداری و تحمل بار مورد بررسی دقیق قرار گیرد. تکان دادن سازهها و بررسی عدم وجود لقی، یکی از روشهای ساده برای این بررسی است. در پروژههای بزرگ، ممکن است نیاز به تستهای بارگذاری جزئی نیز باشد. این ساختار، به مراتب توانایی بیشتری در تحمل بارهای دینامیکی و استاتیکی نسبت به تیپ A دارد.
مثالهایی از پروژههای موفق با زیرسازی تیپ B
در بسیاری از سالنهای کنفرانس، مراکز خرید بزرگ و حتی خانههای ویلایی با طراحیهای داخلی پیچیده که دارای سقفهای بلند و نورپردازیهای توکار فراوان هستند، از زیرسازی تیپ B استفاده میشود. به عنوان مثال، در بازسازی یک مرکز تجاری در تهران (پروژه پاساژ اندیشه در سال 1402)، به دلیل نیاز به تعبیه کانالهای بزرگ تهویه مطبوع و نورپردازی خطی سنگین، زیرسازی تیپ B انتخاب شد که پایداری و طول عمر بالایی را تضمین کرد.
اشتباهات رایج در زیرسازی کناف و راهکارهای عملی برای پرهیز از آنها
حتی باتجربهترین مجریان نیز ممکن است دچار اشتباه شوند، اما شناخت اشتباهات رایج و راهکارهای پیشگیرانه، میتواند کیفیت کار را به طرز چشمگیری افزایش دهد. در اینجا به برخی از این اشتباهات و راههای مقابله با آنها میپردازیم.
عدم رعایت فواصل استاندارد و پیامدهای آن
یکی از رایجترین اشتباهات، عدم رعایت فواصل استاندارد آویزها و سازههاست. این امر میتواند منجر به خیز برداشتن سقف در نقاطی که فاصله زیاد است، یا تمرکز بار در نقاط دیگر و ترکخوردگی شود.
نقص در ترازگیری و ناهماهنگی سطح سقف
عدم استفاده از تراز لیزری یا عدم دقت در تنظیم ارتفاع سازهها، به سطحی ناهموار و نامنظم منجر میشود که در نهایت با رنگآمیزی بیشتر به چشم میآید و زیبایی کار را از بین میبرد.
استفاده از اتصالات نامناسب یا بیکیفیت
برخی مجریان برای کاهش هزینه، از پیچهای نامناسب، رولپلاکهای ضعیف یا بستهای بیکیفیت استفاده میکنند. این امر میتواند به شل شدن اتصالات، لرزش سقف و در نهایت، خطرات ایمنی منجر شود.
عدم توجه به بارهای وارده (نورپردازی، دکوراتیو و…)
اگر در طراحی سقف، لوستر سنگین، نورپردازی خطی طولانی، یا هر عنصر دکوراتیو دیگری پیشبینی شده باشد و در محاسبات زیرسازی در نظر گرفته نشود، سقف در آن نقاط دچار خیز یا حتی ریزش خواهد شد.
راهکارهای پیشگیرانه و اصلاحی برای هر اشتباه
- رعایت فواصل: همواره از نقشههای اجرایی و آیین نامه اجرای کناف پیروی کنید. در صورت عدم وجود نقشه، از استانداردهای عمومی (مثلاً فواصل 60 سانتیمتر برای F47) استفاده کنید.
- ترازگیری دقیق: حتماً از تراز لیزری با کیفیت استفاده کرده و پس از نصب هر بخش از سازه، تراز آن را کنترل کنید. از ریسمانکشی برای تراز کردن سازههای میانی بهره ببرید.
- انتخاب مصالح با کیفیت: هرگز کیفیت را فدای قیمت نکنید. از پروفیلها، پیچها و اتصالات استاندارد و دارای گواهی استفاده کنید.
- محاسبه بار: پیش از شروع کار، تمامی بارهای احتمالی (شامل نورپردازی، دکوراسیون، تاسیسات) را با کارفرما هماهنگ کرده و در محاسبات زیرسازی لحاظ کنید. در صورت نیاز، از نقاط تقویت شده استفاده کنید.
آییننامه و ضوابط اجرایی کناف: تضمین کیفیت و ایمنی در هر پروژه
اجرای صحیح زیر سازی کناف تنها یک مهارت فنی نیست، بلکه یک مسئولیت مهندسی است که باید مطابق با استانداردها و آییننامهها انجام شود. این استانداردها، چارچوبی برای تضمین کیفیت، دوام و مهمتر از همه، ایمنی سازهها فراهم میکنند.
مروری بر استانداردهای ملی و بینالمللی در اجرای کناف
در ایران، استانداردهای ملی ساختمان، به ویژه آییننامه 2800 (مربوط به طراحی ساختمانها در برابر زلزله) و مباحث مقررات ملی ساختمان (مانند مبحث 4 و 6) شامل ضوابطی هستند که به طور مستقیم یا غیرمستقیم بر اجرای سقفهای کاذب و کناف تأثیر میگذارند. شرکت کناف ایران نیز، بر اساس استانداردهای بینالمللی Knauf Gips KG، دستورالعملهای فنی دقیقی را برای اجرای محصولات خود ارائه میدهد که باید توسط مجریان رعایت شود.
الزامات مربوط به مقاومت در برابر زلزله و آتشسوزی
در مناطق زلزلهخیز، سیستمهای سقف کاذب کناف باید به گونهای اجرا شوند که در برابر نیروهای جانبی ناشی از زلزله مقاوم باشند. این شامل استفاده از اتصالات انعطافپذیر، مهاربندیهای جانبی و رعایت فواصل استاندارد درزهای انقطاع است. همچنین، برای افزایش ایمنی در برابر آتشسوزی، از پنلهای کناف مقاوم در برابر آتش (FR) و رعایت جزئیات اجرایی مربوط به مقاومت در برابر حریق، مانند درزبندی مناسب، استفاده میشود.
اهمیت نظارت مهندسی و بازرسی فنی در زیرسازی کناف
حضور یک ناظر مهندس ساختمان در طول اجرای زیرسازی، حیاتی است. ناظر میتواند از رعایت دقیق نقشهها، استانداردها و کیفیت مصالح اطمینان حاصل کند. بازرسیهای فنی منظم، به شناسایی و رفع مشکلات احتمالی در مراحل اولیه کمک میکند و از بروز هزینههای اضافی در آینده جلوگیری مینماید.
آمار مربوط به حوادث ناشی از عدم رعایت ضوابط
بر اساس گزارشات غیررسمی منتشر شده در نشریات تخصصی صنعت ساختمان (مثلاً مجله “ساخت و ساز” در سال 1401)، حدود 15 تا 20 درصد از حوادث مربوط به سقفهای کاذب، ناشی از عدم رعایت ضوابط اجرایی و ضعف در زیرسازی بوده است. این آمار نشان میدهد که بیتوجهی به استانداردها میتواند عواقب جانی و مالی جبرانناپذیری داشته باشد. “کار از محکمکاری عیب نمیکند”؛ این ضربالمثل قدیمی، به خوبی اهمیت رعایت ضوابط را در زیرسازی کناف بیان میکند.
بررسی هزینهها و عوامل موثر بر قیمت زیرسازی کناف سقف
یکی از دغدغههای اصلی کارفرمایان، برآورد هزینه پروژه است. قیمت زیرسازی کناف سقف به عوامل متعددی بستگی دارد که درک آنها به برنامهریزی مالی کمک میکند.
فاکتورهای تعیینکننده قیمت (متراژ، تیپ زیرسازی، نوع مصالح، پیچیدگی طرح)
عوامل اصلی مؤثر بر قیمت عبارتند از:
- متراژ پروژه: هرچه متراژ سقف بیشتر باشد، هزینه کلی بالاتر است، اما معمولاً قیمت واحد (متر مربع) با افزایش متراژ کاهش مییابد.
- تیپ زیرسازی (A یا B): زیرسازی تیپ B به دلیل استفاده از پروفیلهای بیشتر و اتصالات پیچیدهتر، گرانتر از تیپ A است.
- نوع مصالح: کیفیت پروفیلها، آویزها و اتصالات، تأثیر مستقیمی بر قیمت دارد. استفاده از مصالح استاندارد و برندهای معتبر، معمولاً گرانتر است اما دوام بیشتری دارد.
- پیچیدگی طرح: سقفهای با طرحهای دکوراتیو منحنی، باکسهای نور مخفی، و شکستگیهای زیاد، نیاز به زمان و مهارت بیشتری برای زیرسازی دارند و در نتیجه هزینه بالاتری خواهند داشت.
- هزینه نیروی انسانی: دستمزد کارگران و استادکاران نیز بخش قابل توجهی از هزینه را تشکیل میدهد.
- موقعیت جغرافیایی: قیمتها در شهرهای مختلف و حتی مناطق مختلف یک شهر میتواند متفاوت باشد.
مقایسه تقریبی هزینه زیرسازی تیپ A و B
برای ارائه یک دید کلی، جدول زیر مقایسه تقریبی هزینهها را در بازار ایران (حدود خرداد 1405) نشان میدهد. این اعداد صرفاً جهت تخمین هستند و ممکن است بر اساس شرایط بازار و جزئیات پروژه تغییر کنند.
| نوع زیرسازی | حدود قیمت (تومان بر متر مربع) | توضیحات |
|---|---|---|
| زیرسازی کناف تیپ A | 180,000 – 300,000 | برای سقفهای ساده، دهانه کوچک تا متوسط، بارهای سبک |
| زیرسازی کناف تیپ B | 250,000 – 450,000 | برای سقفهای وسیع، بارهای سنگین، طرحهای پیچیده و استحکام بیشتر |
توجه: این قیمتها صرفاً شامل زیرسازی و نصب آن است و شامل هزینه پنلهای کناف، بتونهکاری، رنگآمیزی و سایر مراحل نهایی نمیشود.
نکات مهم برای برآورد بودجه و انتخاب پیمانکار مناسب
برای برآورد دقیق بودجه، توصیه میشود از چندین پیمانکار استعلام قیمت بگیرید و جزئیات پیشنهادی آنها را مقایسه کنید. پیمانکاری را انتخاب کنید که دارای سابقه کاری درخشان، نمونه کارهای قابل قبول و تخصص کافی در زمینه نصب سازه کناف باشد. یک پیمانکار حرفهای، تمامی جزئیات فنی و هزینهها را به صورت شفاف به شما ارائه خواهد داد.
مطالب مرتبط و تکمیلکننده: گامی فراتر در شناخت کناف
همانطور که در این مقاله به عمق زیرسازی کناف پرداختیم، برای تکمیل دانش و مهارتهای خود در زمینه کنافکاری، توصیه میکنیم به مقالات دیگر ما نیز مراجعه کنید. این مقالات، جنبههای مختلف کناف را پوشش میدهند و به شما کمک میکنند تا دیدگاهی جامعتر نسبت به این سیستم ساختمانی پیدا کنید.
برای آشنایی با مراحل بعدی کار، میتوانید مقاله “نصب صفحات کناف: از برش تا بتونهکاری” را مطالعه کنید.
همچنین برای حفظ زیبایی سقف کناف خود، مقاله “آموزش نصب گچبری پیش ساخته روی کناف سقف“ بسیار مفید خواهد بود.
سوالات متداول درباره زیرسازی کناف: پاسخ به ابهامات کلیدی
آیا زیرسازی کناف برای همه سقفها مناسب است؟
بله، زیرسازی کناف به دلیل وزن سبک و انعطافپذیری بالا، برای انواع سقفهای اصلی (بتنی، تیرچه بلوک، فلزی و…) قابل اجراست. تنها نکته مهم، اطمینان از استحکام سقف اصلی برای تحمل بارهای وارده است.
تفاوت اصلی زیرسازی کناف با سایر سقفهای کاذب چیست؟
تفاوت اصلی در ماهیت سازه و مصالح است. سقفهای کناف از پروفیلهای فلزی سبک و صفحات گچی تشکیل شدهاند که به صورت خشک نصب میشوند. در حالی که سایر سقفهای کاذب ممکن است از رابیتس و گچ، تایلهای آلومینیومی یا PVC و … استفاده کنند. کناف به دلیل سرعت بالا در اجرا، وزن کم و امکان ایجاد طرحهای متنوع، مزیت رقابتی دارد.
مدت زمان اجرای زیرسازی کناف چقدر است؟
مدت زمان اجرا به متراژ، پیچیدگی طرح، نوع زیرسازی (تیپ A یا B) و تعداد نیروی انسانی بستگی دارد. برای یک سقف ساده 50 متری، زیرسازی تیپ A ممکن است 1 تا 2 روز کاری زمان ببرد، در حالی که زیرسازی تیپ B برای همین متراژ ممکن است 2 تا 3 روز به طول انجامد.
چگونه از کیفیت مصالح زیرسازی اطمینان حاصل کنیم؟
برای اطمینان از کیفیت، مصالح را از نمایندگیهای معتبر کناف تهیه کنید و به نشان استاندارد و برند تولیدکننده توجه کنید. پروفیلها باید بدون تابخوردگی و دارای پوشش گالوانیزه یکنواخت باشند. همچنین، میتوانید از پیمانکار بخواهید فاکتور خرید مصالح را ارائه دهد.
آیا میتوان زیرسازی کناف را بدون تجربه قبلی انجام داد؟
خیر، زیر سازی کناف یک کار تخصصی است و نیازمند دانش فنی، مهارت و تجربه کافی است. عدم رعایت اصول و استانداردها میتواند منجر به مشکلات جدی ایمنی و زیبایی شود. توصیه میشود این کار را به متخصصین و تیمهای اجرایی مجرب بسپارید.
جمعبندی: اهمیت زیرسازی حرفهای در دوام و زیبایی سقف کناف
در این مقاله جامع، از تعریف و اهمیت زیرسازی کناف گرفته تا جزئیات اجرایی تیپهای A و B، ابزارها، مصالح، اشتباهات رایج و ضوابط اجرایی را مورد بررسی قرار دادیم. آنچه که بیش از هر چیز باید به خاطر سپرد، این است که زیرسازی، ستون فقرات هر سقف کناف است. یک زیرسازی دقیق، مستحکم و استاندارد، نه تنها زیبایی و یکدستی نهایی سقف را تضمین میکند، بلکه پایداری، ایمنی و طول عمر آن را در برابر عوامل مختلف مانند نشست ساختمان، زلزله و بارهای وارده، تضمین مینماید.
نادیده گرفتن اصول شاسی کشی کناف یا صرفهجویی در مصالح و نیروی متخصص در این مرحله، میتواند به قیمت از دست رفتن زیبایی، بروز ترکخوردگی، خیز برداشتن سقف و حتی حوادث جبرانناپذیر تمام شود. بنابراین، همواره توصیه میشود که برای اجرای زیرسازی کناف، با متخصصین مجرب و متعهد مشورت کنید و از تجربه و دانش آنها بهره ببرید. سرمایهگذاری در یک زیرسازی حرفهای، سرمایهگذاری در آرامش خاطر و زیبایی پایدار فضای شماست.
فراخوان به اقدام (Call to Action): برای مشاوره تخصصی و دریافت برآورد دقیق هزینه پروژه زیرسازی کناف سقف خود، همین امروز با کارشناسان ما تماس بگیرید و از تجربه ده ساله ما در این زمینه بهرهمند شوید.
